ノンネットガードU工法
ネットを用いない剝落防止工法で、
剥落防止層と仕上げ層が一体となった新発想の工期短縮・省人化を実現
1.大幅な工期短縮を実現
従来の剥落防止工法のようにネット張りやモルタル塗布の工程や養生期間が不要なため大幅な工期短縮が実現。

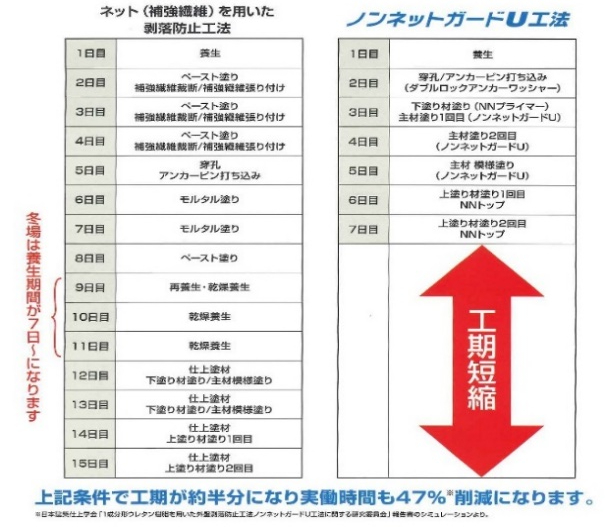

ネット(補強繊維)を用いた剥落防止工法
1日目 | 養生 |
2日目 | ペースト塗り 補強繊維裁断/補強繊維張り付け |
3日目 | ペースト塗り 補強繊維裁断/補強繊維張り付け |
4日目 | ペースト塗り 補強繊維裁断/補強繊維張り付け |
5日目 | 穿孔 アンカーピン打ち込み |
6日目 | モルタル塗り |
7日目 | モルタル塗り |
8日目 | ペースト塗り |
9日目 | 再養生・乾燥養生 |
10日目 | 乾燥養生 |
11日目 | 乾燥養生 |
12日目 | 仕上塗材 下塗り材塗り/主材模様塗り |
13日目 | 仕上塗材 下塗り材塗り/主材模様塗り |
14日目 | 仕上塗材 上塗り材塗り1回目 |
15日目 | 仕上塗材 上塗り材塗り2回目 |
ノンネットガードU工法
1日目 | 養生 |

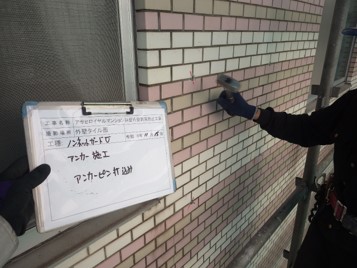

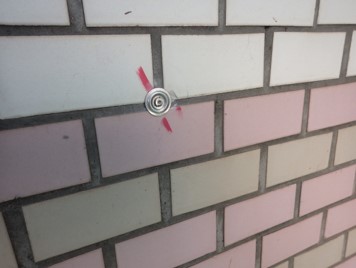

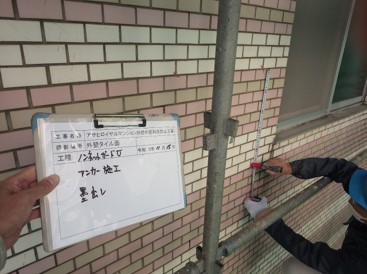

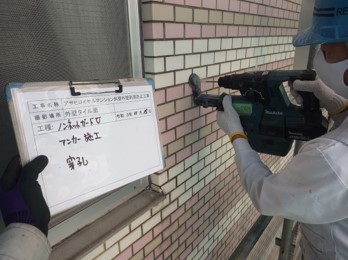

2日目 | 穿孔/アンカーピン打ち込み (ダブルロックアンカーワッシャー) |

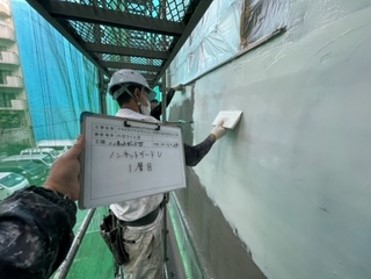

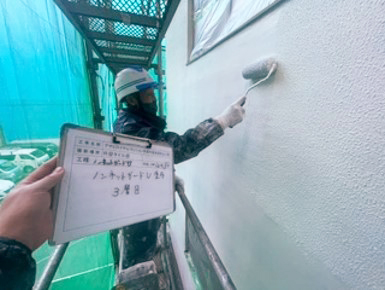

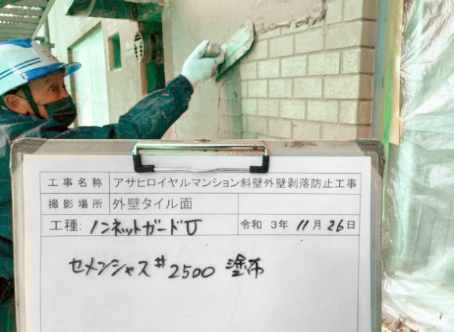

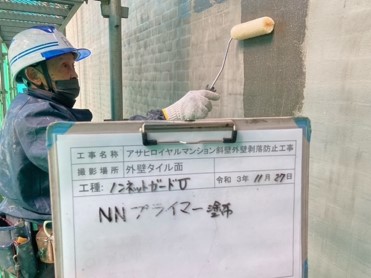

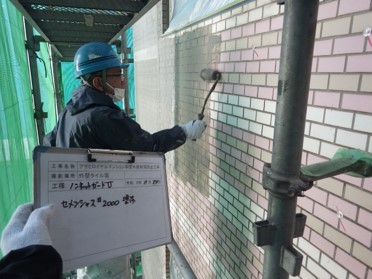

3日目 | 下塗り材塗り(NNプライマー) 主材塗り1回目(ノンネットガードU) |

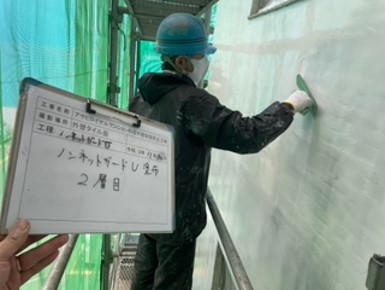

4日目 | 主材塗り2回目 (ノンネットガードU) |
5日目 | 主材塗り3回目 (ノンネットガードU) |

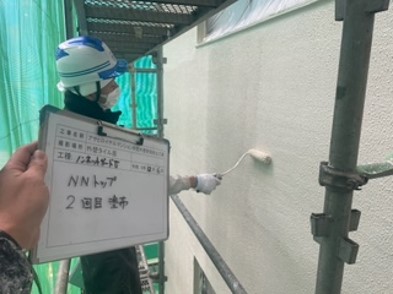

6日目 | 上塗り材塗り1回目 NNトップ |

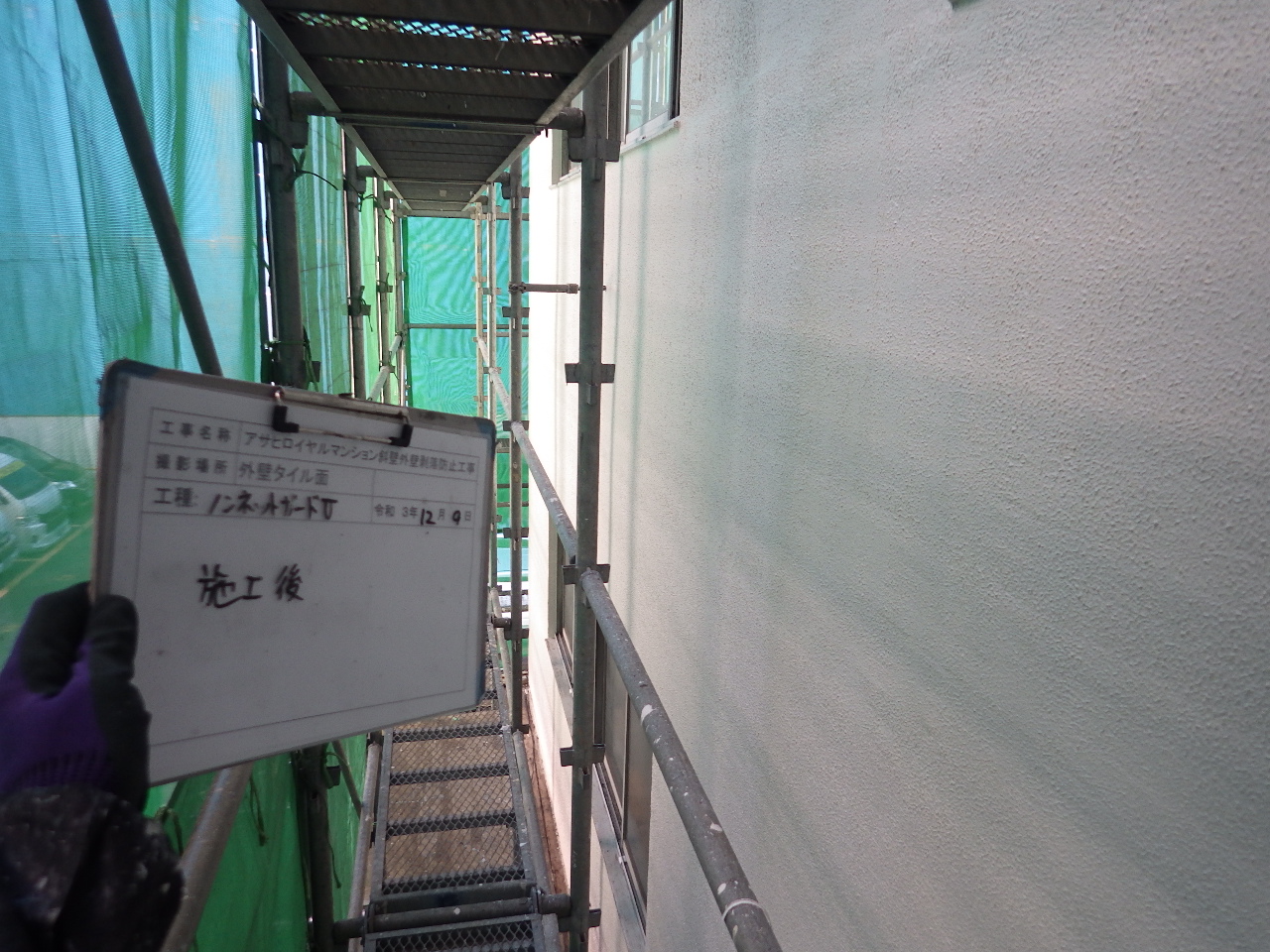

7日目 | 上塗り材塗り2回目 NNトップ |
| |
2.面改修による予防保全を実現
劣化部品のみの補修する部分改修ではなく、面全体の改修のため長期に渡り剥落防止効果が期待できます。
劣化部品のみの補修する部分改修ではなく、面全体の改修のため長期にわたり剥落防止効果が期待できます。
3.1職種で施工が可能
不足する左官の熟練工を必要とせず塗装工または防水工1職種で施工が可能。
不足する左官の熟練工を必要とせず塗装工または防水工1職種で施工が可能。
4.様々な形状にも施工が可能

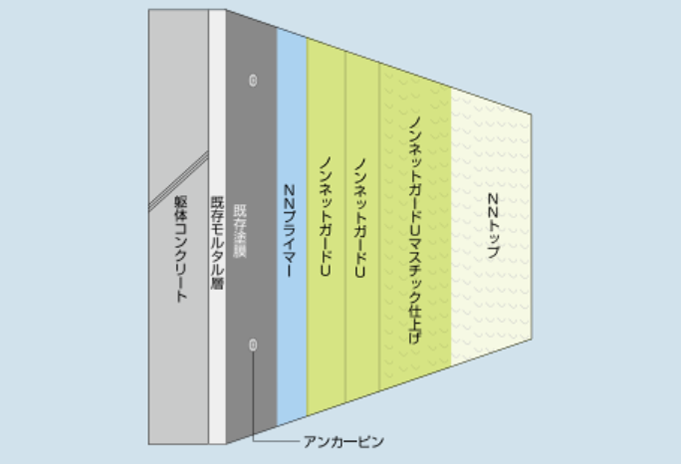

シート状のネットを用いず、塗膜強度の高い1成分形ウレタンを塗布するだけで剝落防止層を形成するため様々な形状にも施工が可能。
シート状のネットを用いず、塗膜強度の高い1成分形ウレタンを塗布するだけで剥落防止層を形成するため様々な形状にも施工が可能。
5.高い防水性能も付加
防水材としても高い性能を発揮するウレタン樹脂を用いているため、従来の剥落防止工法には無い防水性能が付加されます。
防水材としても高い性能を発揮するウレタン樹脂を用いているため、従来の剝落防止工法には無い防水性能が付加されます。
